असार पहिलो सातादेखि तल्लो मोदीखोलाबाट परीक्षण उत्पादन हुने

असार पहिलो सातादेखि तल्लो मोदीखोलाबाट परीक्षण उत्पादन हुने

1.1K
Shares

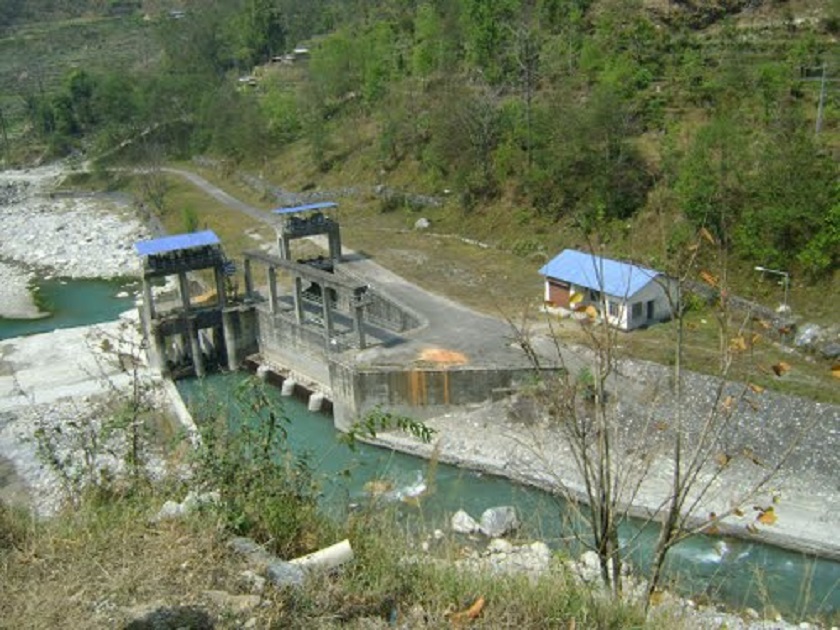

पर्वत– पर्वत जिल्लामा निर्माणाधीन २० मेगावाट क्षमताको तल्लो मोदी जलजविद्युत् आयोनाको उत्पादन मिति फेरि पनि लम्बिएको छ । वैशाखभित्रै विद्युत उत्पादन गर्ने बताइएपनि केही प्राविधिक कमजोरीका कारण असार पहिलो साता परीक्षण उत्पादन थाल्ने जनाइएको छ ।उक्त आयोजनाको ग्रिडकनेक्सन र टनेलमा देखिएको समस्याका कारण परीक्षण उत्पादन फेरी असार पहिलो साता पुगेको हो । निजी क्षेत्रको मोदी इनर्जी लिमिटेडले निर्माण गरिरहेको टनेल परीक्षणका क्रममा पानी चुहिएका कारण मर्मत भइरहेको छ । कुश्मा नगरपालिका–७ चुवाको परादीस्थित पावर हाउसदेखि मोदी गाउँपालिकाको पातीचौरसम्म खनिएको चार हजार २०० मिटर लामो टनेलको बीचबीचमा कमजोर भाग भेटिएको थियो ।
मर्मतको काम जेठको तेस्रो साताभित्र सकेर असार पहिलो सातामा परीक्षण उत्पादन गर्ने योजना रहेको आयोजना स्रोतले जनायो । टनेलको पक्की नगरिएको ठाउँमा पानी चुहिएपछि पहुँच मार्ग (अडिट टनेल) बाट पानी बाहिर आएको थियो । साउथ एशिएन लिमिटेडले सुरुङ निर्माणको काम गरेको थियो ।
यसैगरी पावरहाउसदेखि प्रसारण लाइनमा विद्युत् पठाउने तार छोटो काटिएकाले निर्माणकार्यमा ढिलाइ भएको जनाइएको छ । परादीस्थित पावरहाउस नजिकैबाट मोदीको पारितर्फ रहेको प्रसारण लाइनको टावरमा पठाउने विद्युत्को तार करीब सात मिटर छोटो भएको थियो ।
आयोजनाले तारको दूरी नाप्ने इञ्जिनीयरको सानो कमजोरीले २० मेगावाटको आयोजनालाई लाखौँ नोक्सान हुने जनाएको छ । आयोजनाले भित्री र बाहिरी पूर्वाधारको काम सकेपछि पावरहाउसदेखि प्रसारण लाइनसम्म पु¥याउने तार टाँग्ने काम गत फागुन पहिलो साता सक्ने लक्ष्य लिएको थियो ।
२०६९ साउनमा निर्माण शुरु गरिएको सो आयोजनाको उत्पादन लक्ष्य २०७४ असारसम्म थियो । आयोजनाले प्राकृतिक, मानवीयलगायत कारण देखाउँदै यसअघि धेरैपटक उत्पादन मिति सारेको थियो ।
